-3S工法のご紹介-
伸縮装置撤去の新工法
施工フロー
(※Step5・Step7の図はクリックすると拡大します)
詳細ページへ移動はこちらをクリック>

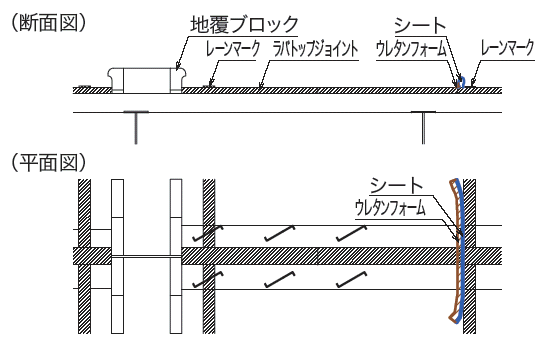

Step-1 準備工・養生工 |
墨出し、上部水養生工(シート及び発泡ウレタンで道路面の養生を行う)。
|

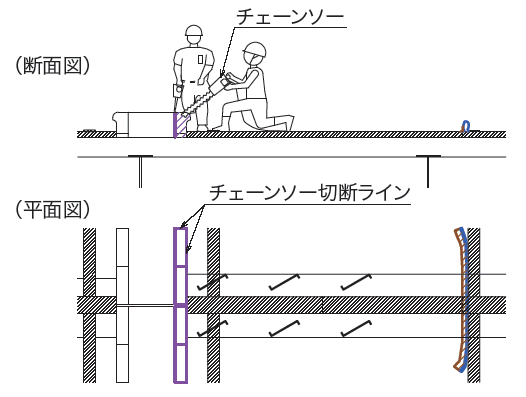

Step-2 地覆・縁石撤去 |
チェーンソー2台により、緑石切り(背面、側面の切断)を行い、縁石を撤去する。
|

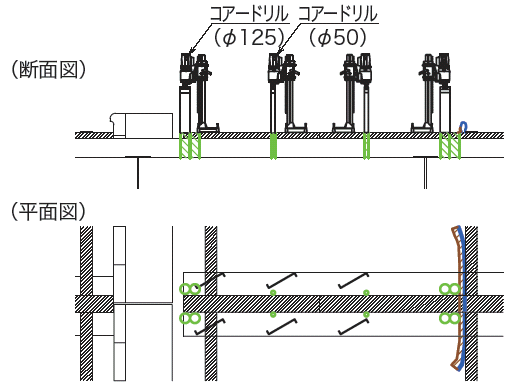

Step-3 端部コアー縁切り |
コアードリルを4台設置し端部縁切り(φ125)及び吊孔(φ50)を削孔する。
|

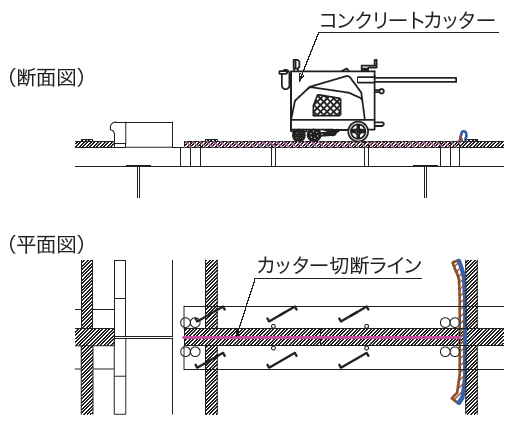

Step-4 鉛直切断 |

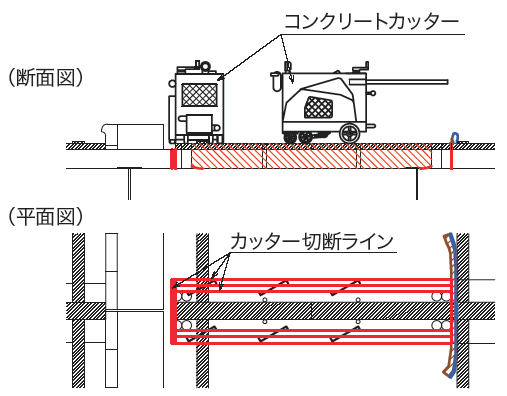

コンクリートカッターにて鉛直切断を行う。
|

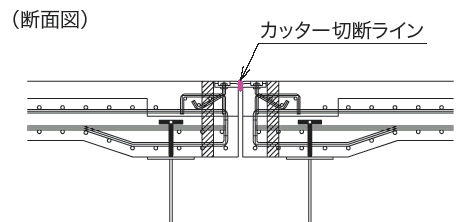

Step-5 伸縮部(ゴム)縁切り |
ゴムジョイント中央部を切断する。
▲クリックで拡大します
|

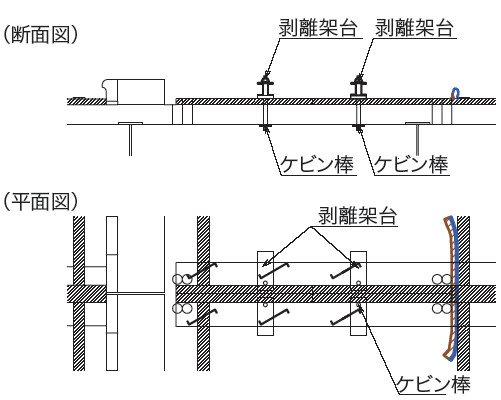

Step-6 伸縮装置剃離 |

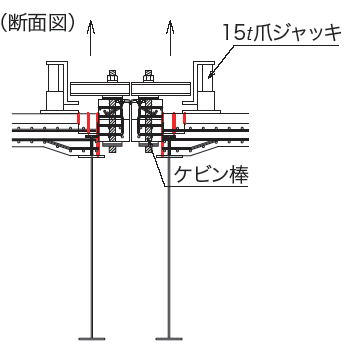

剃離台を2セット設置し、φ50の削孔位置にケビン棒を挿入し、
爪ジャッキ(15t)を4基設置し剃離する。
|
Step-7 伸縮装置撤去 |
剃離した伸縮装置を片方ずつ4tユニック(2.9t吊)で撤去を行う。
▲▼クリックで拡大します
|
|
